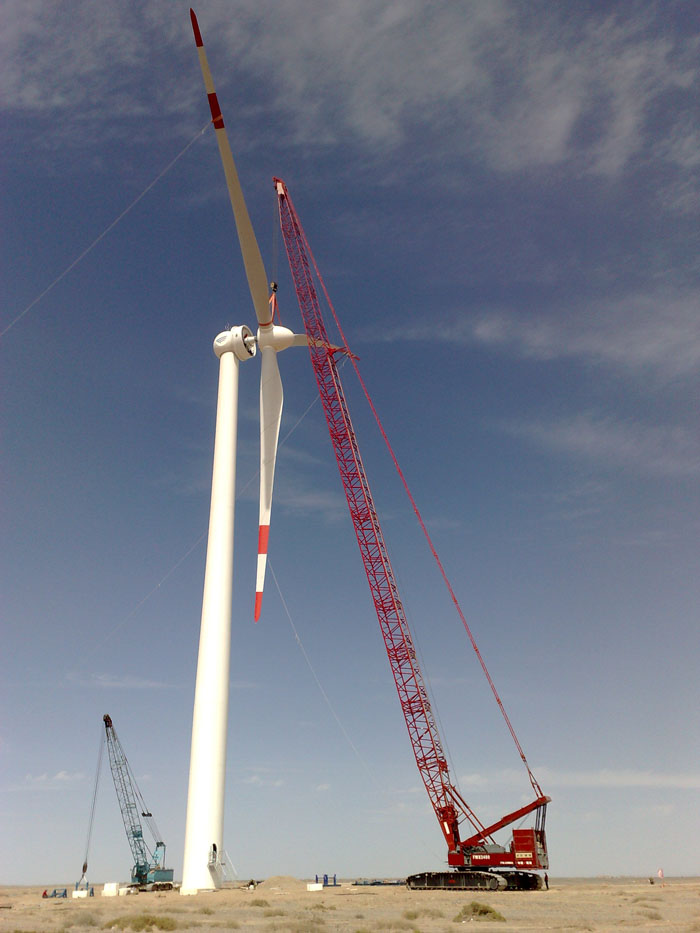

瓜州北大桥风机安装
发布时间:2015-04-18 11:062010年7月20日,随着300T履带吊车吊臂的缓缓落下,国投酒泉风电瓜州北大桥东风电场二期项目60号风机安装完毕,即标志着国投酒泉风电瓜州北大桥东风电场二期项目风机安装工作的顺利完成。
国投酒泉风电瓜州北大桥东风电场规划建设2×49.5MW,共安装66台1500KW风力发电机组,二期项目共安装33台1500KW风力发电机组。工程自2010年5月25日开始风机安装,于2010年7月20日全部安装完成,共用时56天。为保证风机安装工作的顺利进行,现场工作人员工及各参建单位始终坚持把安全、质量、进度工作同时布置、同时落实、协调统一,克服了各种困难,在茫茫戈壁滩上洒下了辛勤的汗水,确保了工程进度有力的向前推进,为风电机组验收、调试发电工作提供了良好保障,也为2010年9月份首批机组的投产发电奠定了坚实基础。
